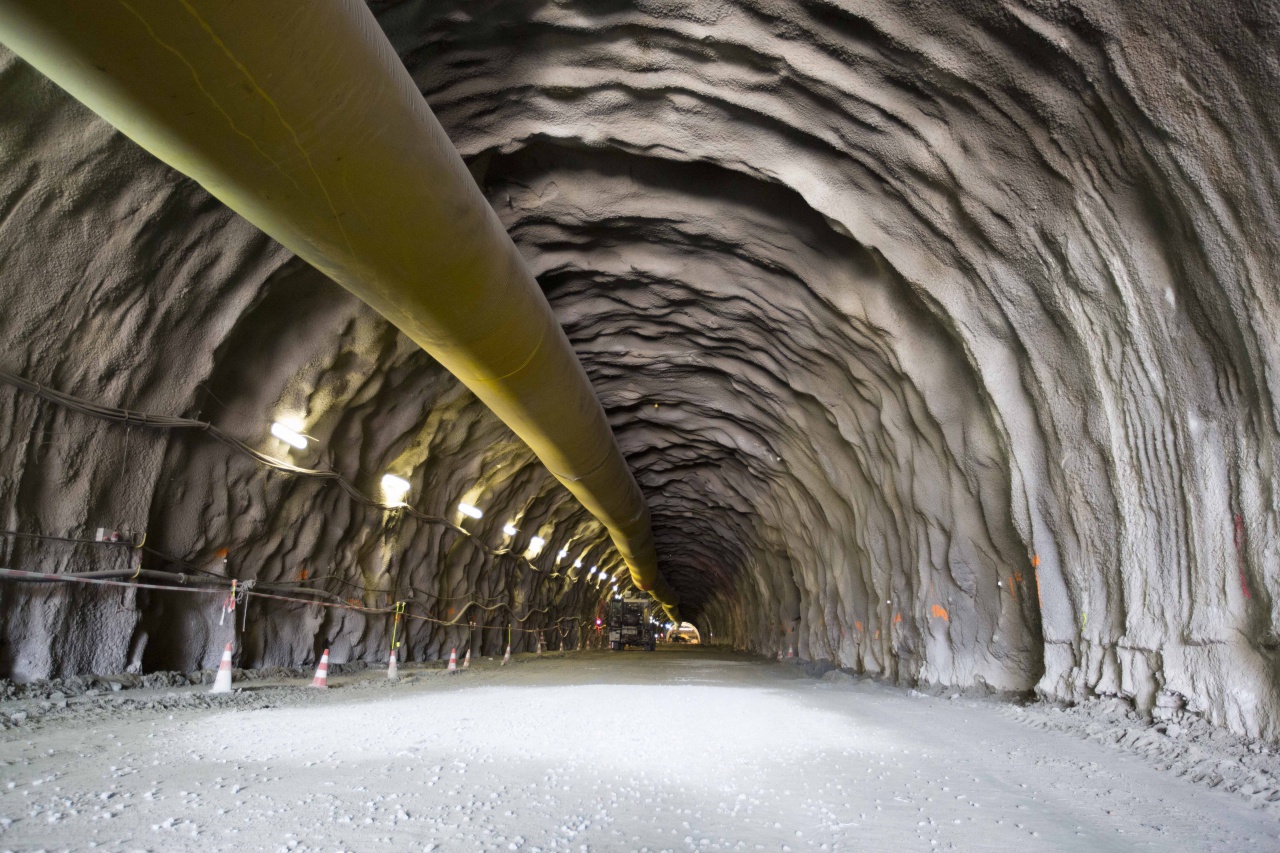

Crédit photo CTC

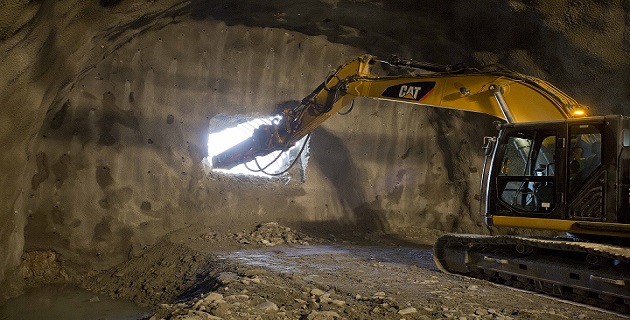

La fin du creusement du tunnel de Vighjaneddu constitue un moment clé dans l'avancement du vaste chantier de la déviation de Prupià sur la route territoriale 40. Les mineurs ont ainsi achevé un travail intense par le percement du tunnel. Ce moment symbolique vient saluer les prouesses réalisées par ces techniciens, ce que n'ont pas manqué de faire les personnalités rassemblés autour de Jean-Felix Acquaviva au premier rang desquelles il y avait notamment Pierre-Marie Bartoli, le maire de Pruprià qui, comme le conseiller exécutif, ont rendu hommage à l'ouvrier qu'il y a quelques mois a perdu la vie sur ce chantier.
Pour ce qui est de l'ouvrage il faut savoir que son linéaire total est de 477m. Il comprend une section creusée sur 419 m et deux ouvrages voutés (casquettes en amont et en aval). Il permettra le passage de 2 voies de circulation.
La déviation de Prupià et la construction du tunnel de Vighjaneddu
Sur la RT 20 (Ex Route Nationale 196) qui relie Ajaccio à Bonifacio, plusieurs points singuliers subsistent dont la traversée de la ville de Prupià. L’itinéraire permettant de traverser la commune présente une forte déclivité et apparaît complètement saturé en période estivale compte tenu du fort trafic alimenté notamment par les arrivées des ferries.
L’opération de travaux relative à la déviation de Prupià est constituée notamment de deux marchés, le premier traitant des rétablissements routiers départ et d’autre du tunnel (TOARC Nord et Sud, Terrassements Assainissements Ouvrages d’Art), et le second de la construction du Tunnel de Vighjaneddu.
Les travaux de construction du tunnel de Vighjaneddu s’inscrivent donc dans le cadre de l’aménagement de la déviation de Prupià compris au nord entre le carrefour entre la RT 20 et la Route Départementale 257, et au Sud à environ 300 m du carrefour entre la RT 20 et la Route Départementale 19.
La réalisation de cette opération s’inscrivant dans le schéma directeur des routes territoriales de Corse aura pour but d’assurer la continuité entre Aiacciu et le Sud de la Corse par une liaison plus rapide, confortable et sûre ; de diminuer les nuisances occasionnées aux riverains ; de redonner aux voies actuellement utilisées leur vocation de voie urbaine et de desserte.
La voie nouvelle entre le lieu-dit « Baracci » et le lieu-dit « Santa Giulia » traversant les communes de Prupià, Olmeto et Vighjaneddu est un aménagement de type déviation d’agglomération à 2X1voies avec 2 créneaux de dépassements (un créneau dans chaque sens) et comprenant un tunnel de 477 m de long. La vitesse sur la section d’une longueur de 2,1 km sera limitée à 70 km/h.
Le coût total de la déviation est estimé à 45 M€ TTC, dont 16.390.352,44€ TTC pour le tunnel.
Cette opération est financée à 70 % par l’Etat dans le cadre du Programme Exceptionnel d’Investissements (PEI) et à 30 % par la Collectivité Territoriale de Corse.
Les travaux de construction du giratoire nord au lieu-dit « Baracci » permettant l’amorce de la déviation ainsi que ceux du giratoire au sud de la Commune de Prupià qui boucle le contournement ont déjà été réalisés et sont en service.
Aussi, les travaux de terrassements entre ces giratoires et le tunnel viennent d’être réceptionnés. Ils comprennent les travaux suivants :
- terrassements dont les principales quantités sont : 70 000 m2 de décapage, 195 000 m3 de déblais (dont 70 000 m3 rocheux) réutilisés en remblais ;
- assainissement longitudinal, ouvrages hydrauliques permettant l’écoulement des eaux jusqu’aux bassins de rétention en contrebas ;
- 4 ouvrages d’art non courants ;
- rétablissement des accès des chemins communaux et départementaux.
Les appels d’offres de chaussées, d’accotement et d’équipements de sécurité seront lancés fin 2016. Il est ainsi prévu une mise en service de la déviation avant la période estivale 2018.
